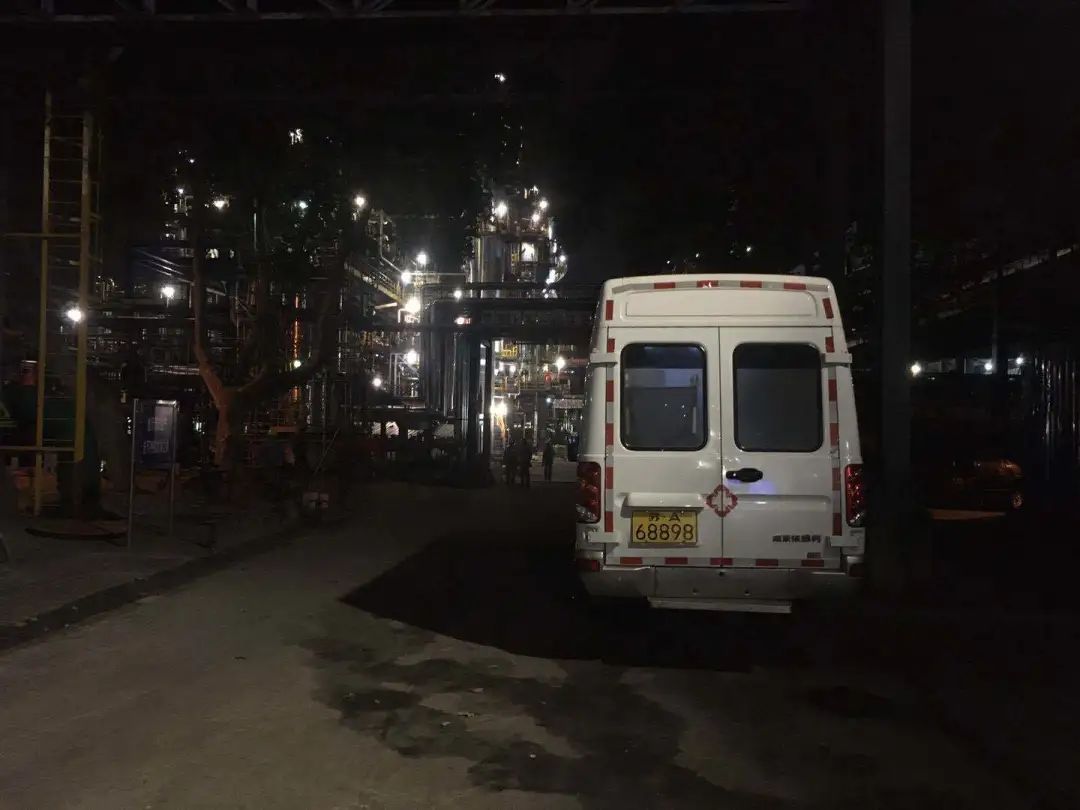

8月18日起,炼油一部Ⅱ加氢裂化装置开始停工检修,此次检修涉及重点项目9项、技改技措18项,设备更新7项。面对检修项目多、任务重、难度高、时间短等特点,II加氢检修领导小组遵循“八分准备、二分实施”的理念,保证装置检修有序、高效、顺利进行。

01

联合检查

Ⅱ加氢裂化装置检修项目_化工厂检修稿件_炼油一部Ⅱ加氢裂化装置检修

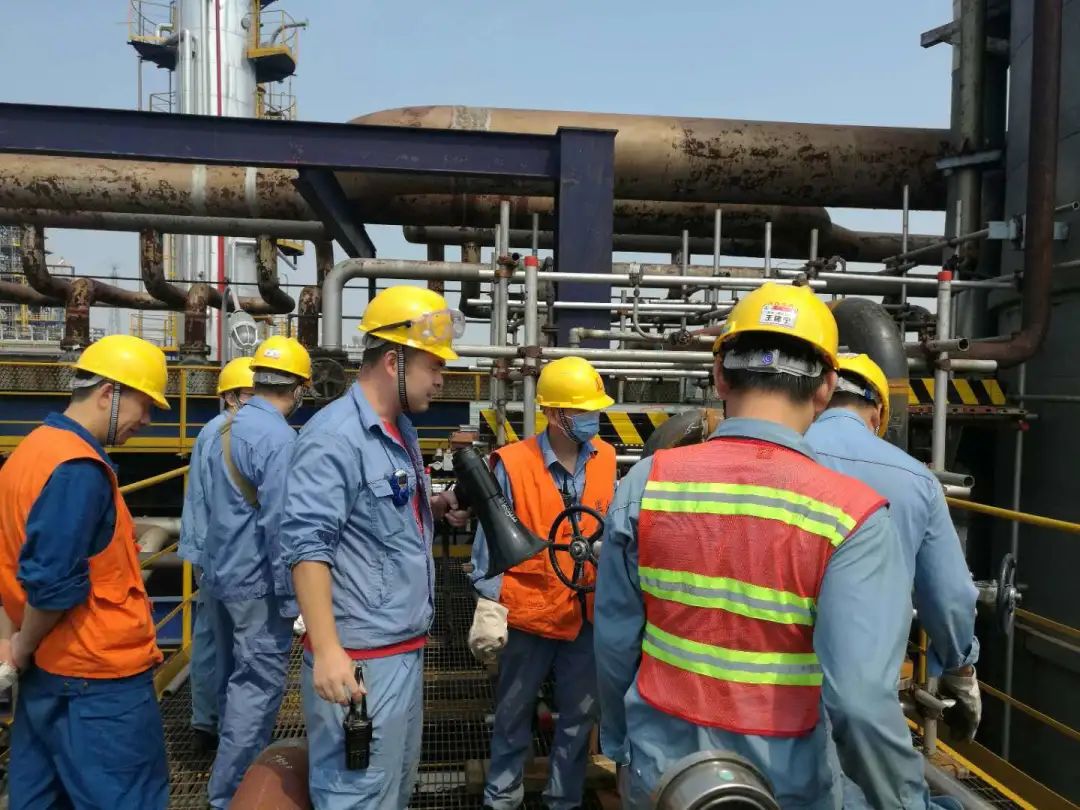

炼油一部安全环保室联合安工院专项检查组,深入Ⅱ加氢裂化检修现场,对检修直接作业进行质量监督与隐患排查,认真做好重点项目交底及装置风险点告知工作,对重点作业现场开展安全督查,持续抓好安全监管,不断强化安全专业管理及风险防控。

02

强化监管

炼油一部Ⅱ加氢裂化装置检修_Ⅱ加氢裂化装置检修项目_化工厂检修稿件

严格把好安全环保措施落实关、作业审批关及监护关,持续加强检修现场作业安全监管。狠抓作业票证管理,对高风险作业进行JSA分析,实行视频监控,通过施工作业环节高压管理,杜绝作业过程中的“低老坏”行为,确保现场作业过程安全受控。

03

深化控制

炼油一部Ⅱ加氢裂化装置检修_Ⅱ加氢裂化装置检修项目_化工厂检修稿件

Ⅱ加氢裂化装置检修项目_炼油一部Ⅱ加氢裂化装置检修_化工厂检修稿件

装置现场以细化落实方案、严格制度执行和现场有效管控为抓手,严控装置停工、吹扫置换、仪表回装等关键环节,认真识别环境因素,明确物料回收和三废排放等内容要求,强化过程控制,实时监测通报现场环保数据,坚决避免环境污染,确保绿色检修。

04

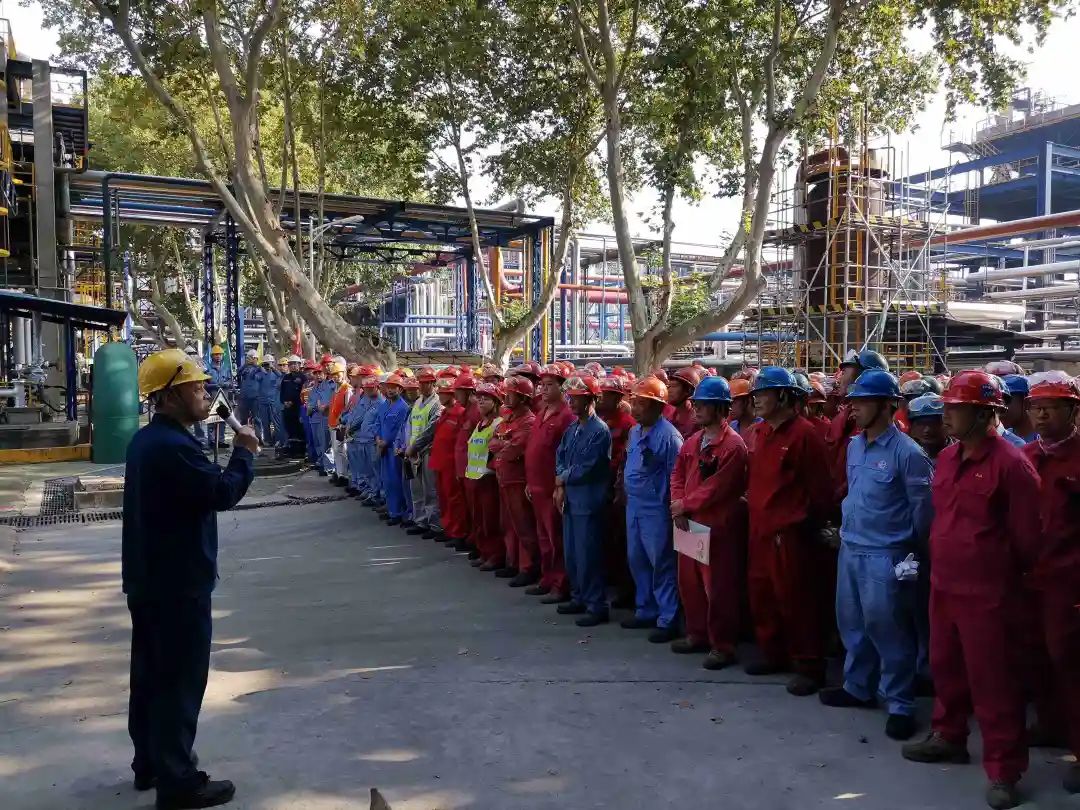

安全喊话

Ⅱ加氢裂化装置检修项目_炼油一部Ⅱ加氢裂化装置检修_化工厂检修稿件

定期进行集中安全喊话,提醒施工安全注意事项,督促监护人员与作业人员绷紧安全这根弦。不断强化安全风险管控和隐患排查治理,项目负责人和安全管理人员强化现场作业巡视,发现违章立即整改。

05

区域包干

化工厂检修稿件_炼油一部Ⅱ加氢裂化装置检修_Ⅱ加氢裂化装置检修项目

实行网格化属地监管,严格落实区域监管责任。将装置现场划分成5个包干区域,现场管理责任落实到人,明确安全监管责任。网格员认真对作业票、作业人员资质和作业现场条件进行确认,严格管控作业过程,确保每个作业环节的安全有序。

06

精细排查

炼油一部Ⅱ加氢裂化装置检修_化工厂检修稿件_Ⅱ加氢裂化装置检修项目

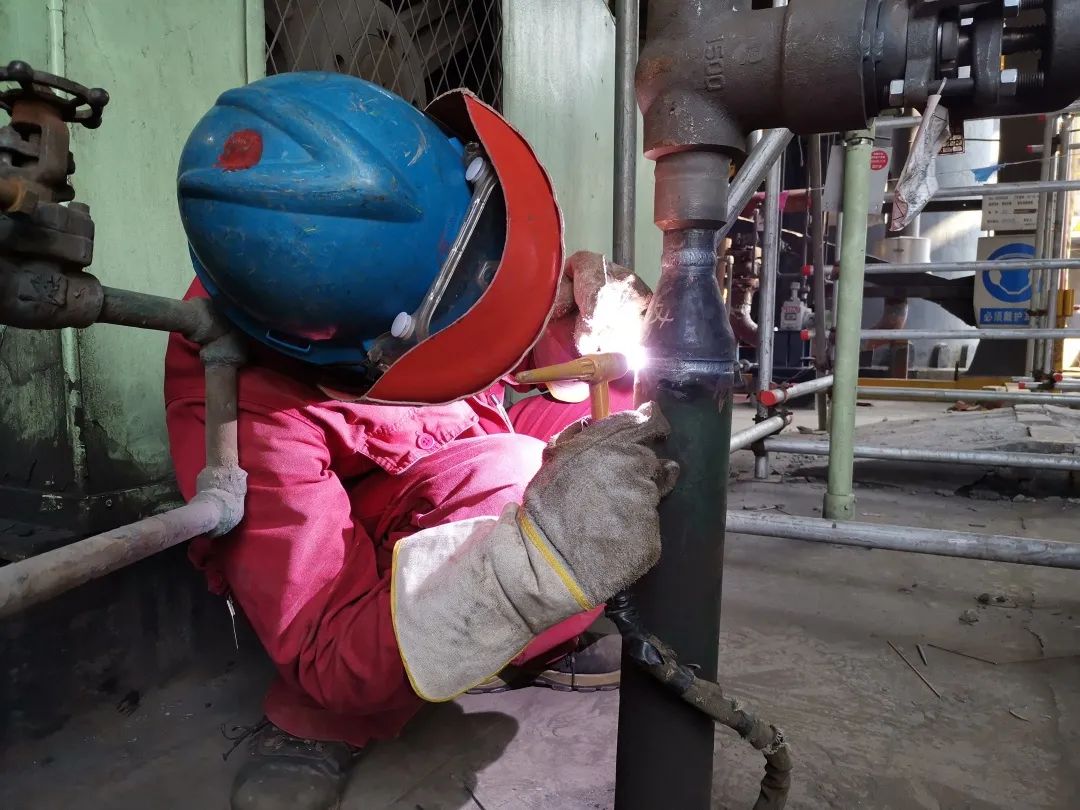

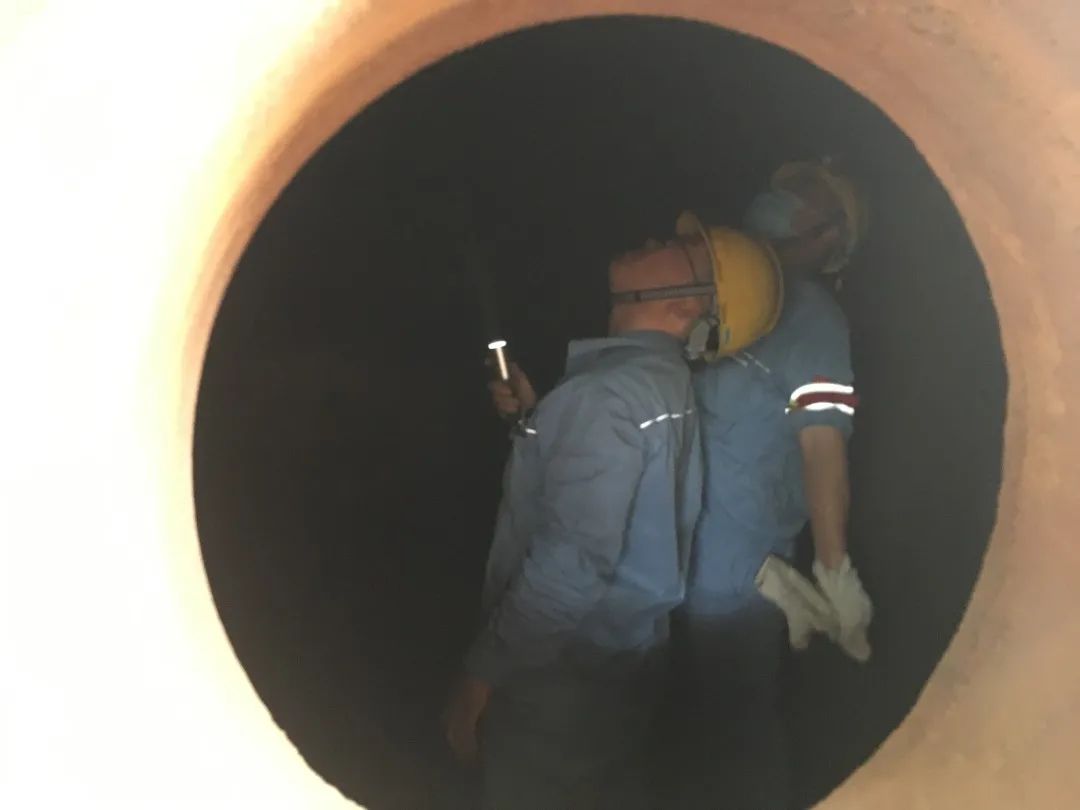

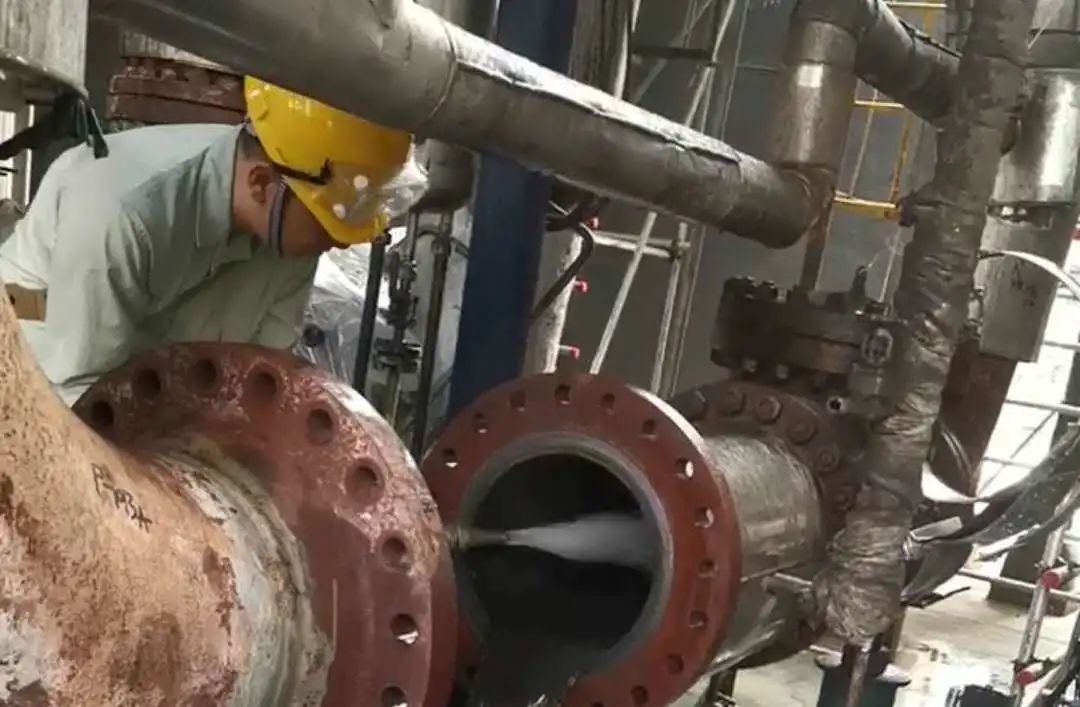

根据检修项目进度,对设备内部构件、器壁减薄、安全附件、腐蚀情况进行逐一排查,根据检查情况形成设备“体检报告”,并针对设备的具体“病情”进行对症治疗,确保设备检修质量。

07

青年担当

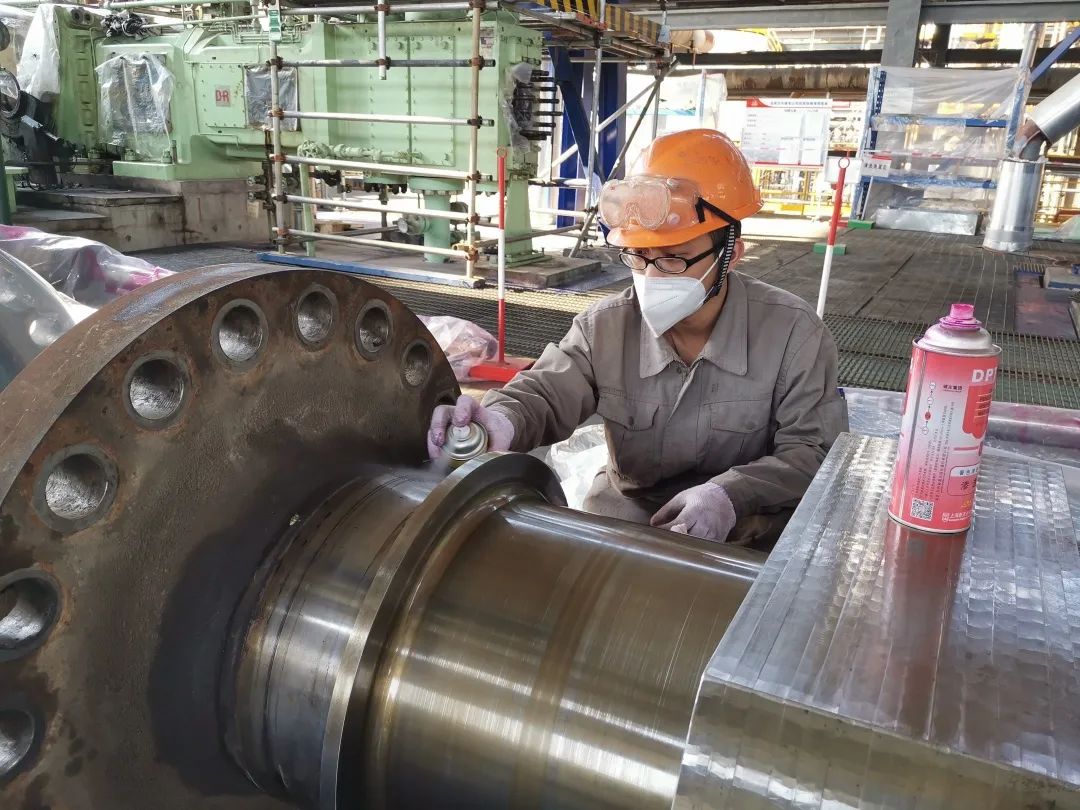

为做实做细检修工作,四工区发动各班组全体成员,尤其是青年员工,分片区对所有塔、容器的玻璃板、仪表短管引线进行管线防腐保养,全力消除安全隐患,确保装置长周期运行。

08

后勤保障

Ⅱ加氢裂化装置检修项目_炼油一部Ⅱ加氢裂化装置检修_化工厂检修稿件

此次检修期间,运行部在职防所膳食科等多单位的配合下,实现了检修进度和职工健康的双保障。在检修现场设立医疗区域,为检修职工提供及时的医疗服务。此外,现场休息区提供饮料,每日多次发放冷饮,缓解了检修工作中的防暑压力。

检修期间,装置共开具用火作业票13本,受限空间作业票8本,高处作业票6本,起重作业票3本,盲板作业票6本,查处违章73起,均已整改。

炼油一部以严格的标准高质量完成本次装置大修,为实现装置下一阶段的“安稳长满优”运行打下了坚实基础,为实现装置下一阶段的“安稳长满优”打下了坚实基础。
